تاریخ1404.10.05
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هواآفتابی
نیروی انسانی
1-شغلکارشناس دفترفنی
1-تعداد نفرات1
نیروهایامانی
2-شغلکارگر
2-تعداد نفرات9
نیروهایپیمانی
3-شغلنیروی حراست
3-تعداد نفرات2
نیروهایپیمانی
4-شغلاپراتور تاورکرین(بدون کارکرد)
4-تعداد نفرات1
نیروهایپیمانی
5-شغلپیمانکار نصب اسکلت
5-تعداد نفرات3
نیروهایپیمانی
6-شغلپیمانکار دیوارچینی پورمند
6-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(بدون کارکرد)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز

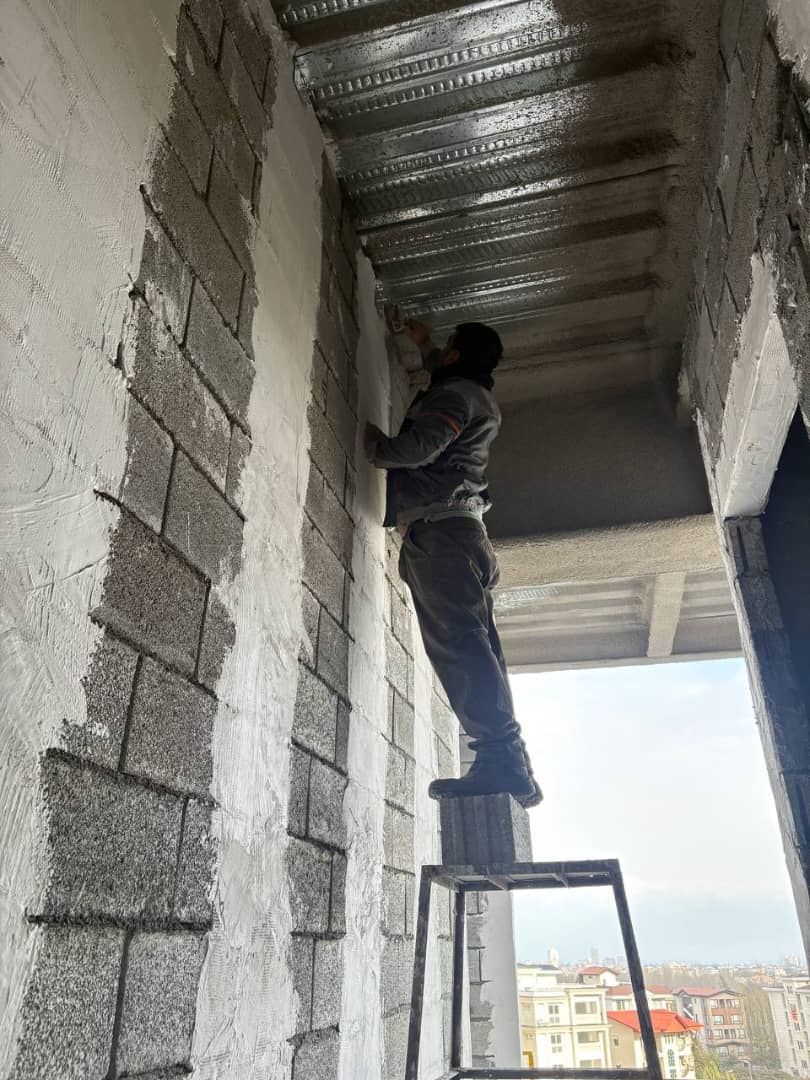

1- شرح کارادامه عملیات دیوارچینی تراز 11.75+ توسط پیمانکار مجری پورمند
2- شرح کارادامه عملیات اجرای سرامیک کف دفاتر اداری تجهیزکارگاه توسط نیروی کارگری کارگاه
3- شرح کاراجرای نبشی پانج (براکت های نگهدارنده) دیوارهای اجراء شده در تراز 16.07+ توسط نیروی کارگری کارگاه
4- شرح کارشروع عملیات بازسازی انبار موقت پیمانکاران جهت تحویل به نفرات مستقر درکمپ پیمانکار علیجانی
5- شرح کارانتقال ماسه به محوطه کارگاهی ضلع جنوب غربی توسط نیروی کارگری کارگاه
6- شرح کارنظافت سایت
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9-عملیات اجرایی به دلیل عدم صدور مجوز کار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید.

تصویر کارگاهتصویر کارگاه
