تاریخ1404.10.04
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هوابارانی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی1 نفر- پیمانکار اجرای فایرپروف 4نفر
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکار دیوارچینی پورمند 13نفر- پیمانکار مجری تاًسیسات مکانیکال و الکتریکال 4نفر
14-تعداد نفرات17
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحعایق لوله اتصالات
واحدرول
مقدار100
2-شرحسرامیک 60*120
واحدبسته
مقدار79
3-شرحآب آشامیدنی
واحدگالن 20لیتری
مقدار9
4-شرحکف کش تعمیر شده
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات نصب ستون فاز نهم اسکلت توسط پیمانکار نصب اسکلت
2- شرح کارشروع عملیات نصب تیرهای اصلی اسکلت در فاز نهم توسط پیمانکار نصب اسکلت
3- شرح کارادامه عملیات نصب ورق عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف عرشه فولادی
4- شرح کارادامه عملیات دیوارچینی تراز 16.07+ و 11.75+ توسط پیمانکار مجری پورمند
5- شرح کارادامه عملیات اجرای وال مش در تراز 16.07+ توسط پیمانکار مجری پورمند
6- شرح کارانتقال بلوک ، سیمان و ماسه به تراز 11.75+ توسط پیمانکار مجری دیوارچینی پورمند
7- شرح کارشروع عملیات یک رگه چینی تراز 7.43+ توسط پیمانکار مجری پورمند
8- شرح کارادامه عملیات پاشش پرایمر برروی المان های فلزی سازه جهت اجرای پوشش مقاوم در برابر حریق
9- شرح کارتعمیر کابل دستگاه های جوش و ریگری تاورکرین توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9- بارندگی شدید

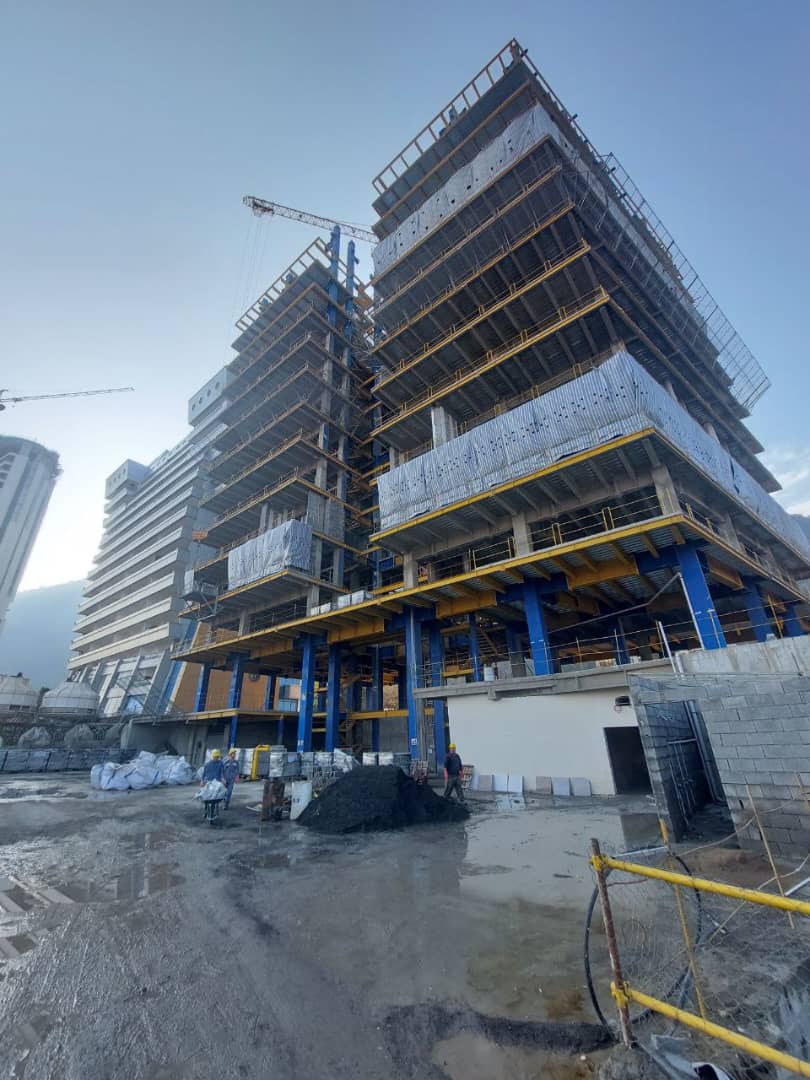

تصویر کارگاهتصویر کارگاه
