تاریخ1404.09.18
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هوابارانی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایپیمانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 4نفر- پیمانکار اجرای سقف عرشه فولادی4نفر
12-تعداد نفرات8
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 9نفر- پیمانکار دیوار چینی 10نفر
13-تعداد نفرات19
نیروهایپیمانی
14-شغلپیمانکار مجری سقف کاذب 2 نفر- پیمانکار نصب کولر 2 نفر- پیمانکار مجری نما (شرکت شعاع) 3 نفر
14-تعداد نفرات7
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحپودر سنگ
واحدپاکت
مقدار50
2-شرحاقلام ابدارخانه
شرح عملیات روز
1- شرح کارادامه عملیات تاچ آپ المان های فلزی سازه در تراز 41.99+ و46.31+
2- شرح کارنصب بیس پلیت های تراز 7.43+ جهت اجرای نما توسط پیمانکار مجری
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی در تراز 46.31+ توسط پیمانکار
4- شرح کارادامه عملیات جوشکاری و نصب بیس پلیت های هندریل حفاظتی در تراز 46.31+ توسط نیروی کارگری کارگاه
5- شرح کارادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه در تراز 37.67+
6- شرح کارادامه عملیات دیوارچینی طبقات در تراز 16.07+ و شروع عملیات دیوارچینی در تراز 11.75+ توسط پیمانکار پورمند
7- شرح کارتفکیک و شمارش متریال های ارسالی تاسیسات مکانیکال توسط پیمانکار
8- شرح کارپیاده سازی نقاط دیوارهای بیرونی طبقه دوم در تراز 11.75+توسط پیمانکار نقشه برداری
9- شرح کارادامه عملیات کرگیری رایزرهای تاسیسات الکتریکال و مکانیکال در تراز 37.67+توسط پیمانکار علیجانی
توضیحات و مشکلات

1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم حضور نفرات اجرایی سقف کامپوزیت
9- عدم تامین متریال شرکت بتا

مهمانان:
1-آقای اجل نوریان (مهمان مدیریت محترم پروژه)
2-آقای مشک فروش (مهمان مدیریت محترم پروژه)
3-آقای بیگی (مهمان مدیریت محترم پروژه)
4-آقایان اردلان(مهمان مدیریت محترم پروژه)
5-آقایان جعفری (مهمان مدیریت محترم پروژه)

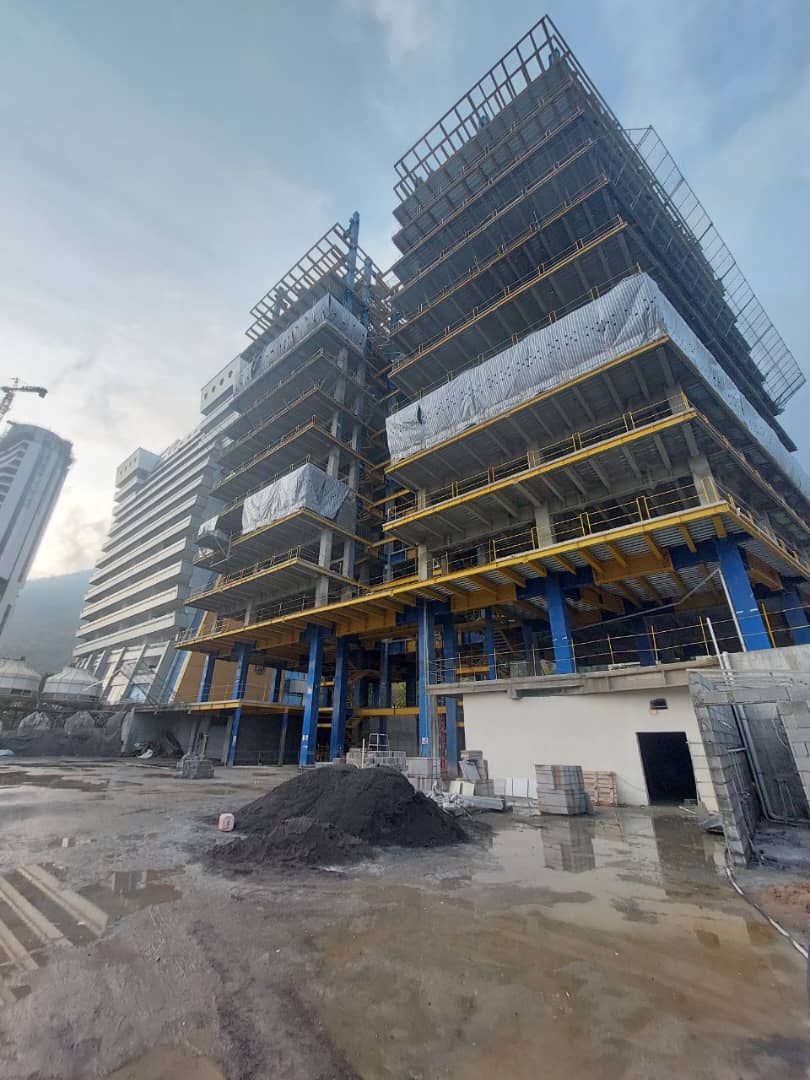

تصویر کارگاهتصویر کارگاه
