تاریخ1404.09.14
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلکارگر
2-تعداد نفرات6
نیروهایپیمانی
3-شغلنیروی حراست
3-تعداد نفرات2
نیروهایپیمانی
4-شغلپیمانکار نصب اسکلت
4-تعداد نفرات1
نیروهایپیمانی
5-شغلپیمانکار اجرای پوشش ضد حریق(بدون کارکرد)
5-تعداد نفرات3
نیروهایپیمانی
6-شغلپیمانکار دیوارچینی پورمند
6-تعداد نفرات6
نیروهایپیمانی
7-شغلپیمانکار نصب کولر (تترستاقی)
7-تعداد نفرات2
نیروهایپیمانی
8-شغلپیمانکار مجری نما(شعاع)
8-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(بدون کارکرد)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کاربرشکاری و نصب فیلر گپ مابین فلنچ های سازه در تراز 46.31+ توسط پیمانکار نصب اسکلت
2- شرح کارنصب بیس پلیت های تراز 11.75+ جهت اجرای نما توسط پیمانکار مجری
3- شرح کارادامه عملیات دیوارچینی تراز 16.07+
4- شرح کاربرچیدن کولر های اسپلیت کانکس های ستادی توسط پیمانکار تترستاقی
5- شرح کارادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه در تراز 37.67+
6- شرح کارشن ریزی رمپ های ورودی پارکینگ جهت دسترسی به انبار پیمانکاران توسط نیروی کارگری کارگاه
7- شرح کارانتقال نخاله های موجود در تراز 2.65- به 7.30- توسط نیروی کارگری کارگاه

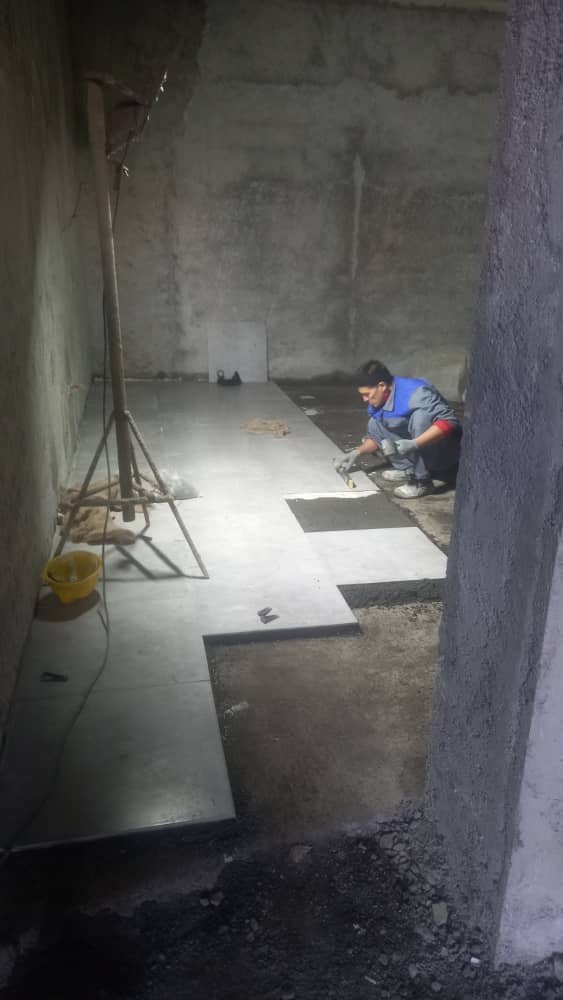

8- شرح کاراجرای سرامیک کف دفاتر اداری پیمانکاران توسط نیروی کارگری کارگاه
9- شرح کارجوشکاری نبشی جهت ساخت قفسه انبار توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عملیات اجرایی به دلیل عدم صدور مجوزکار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید

تصویر کارگاهتصویر کارگاه
