تاریخ1404.09.12
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هوابارانی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار پوشش ضد حریق
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار تاسیسات مکانیکال و الکتریکال (علیجانی)
12-تعداد نفرات2
نیروهایپیمانی
13-شغلپیمانکار دیوار چینی
13-تعداد نفرات6
نیروهایپیمانی
14-شغلپیمانکار نصب کولر 3نفر- پیمانکار مجری نما (شرکت شعاع) 6 نفر
14-تعداد نفرات9
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحمیخ فولادی
واحدکیلوگرم
مقدار4
2-شرحسیمان سفید
واحدپاکت 25 کیلویی
مقدار10
شرح عملیات روز
1- شرح کارپیاده سازی نقاط و نصب پیلت زیرسازی نما در تراز 11.75+ توسط پیمانکار مجری نما+
2- شرح کارادامه عملیات دیوار چینی طبقات در تراز 16.07+
3- شرح کاربرچیدن کولر های اسپلیت کانکس های ستادی جهت سرویس و نصب مجدد در دفاتر اداری تجهیزکارگاه
4- شرح کاربرچیدن جک های نگهدارنده سقف کامپوزیت تراز 41.99+ جهت اجرای سقف کامپوزیت تراز 46.31+ توسط پیمانکار مجری
5- شرح کارایجاد بنج مارک جدید جهت کنترل نشست سازه، پیاده سازی نقاط دیوار در تراز 16.07+ و ترسیم نقشه ازبیلت تیرهای سازه در تراز 46.18+ توسط پیمانکار نقشه برداری
6- شرح کاربرچیدن کابل های برق کولرهای اسپلیت و جابجایی کابل برق دستگاه پاشش شرکت بتا توسط نیروی فورمن کارگاه
7- شرح کارانتقال پالت های چوبی به انبار توسط نیرویهای کارگری کارگاه
8- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
9- شرح کارجوشکاری و نصب درب ورودی انبار پیمانکاران توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عملیات اجرایی به دلیل عدم صدور مجوزکار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید

مهمانان:
1-آقای کیا دلیری (پیمانکار سیمانکاری )
2-آقای محمدی و ساسان (مهمان مهندس احمدی )
3-آقای محمدی ، مرادی و نیازی (مهمان مهندس احمدی)

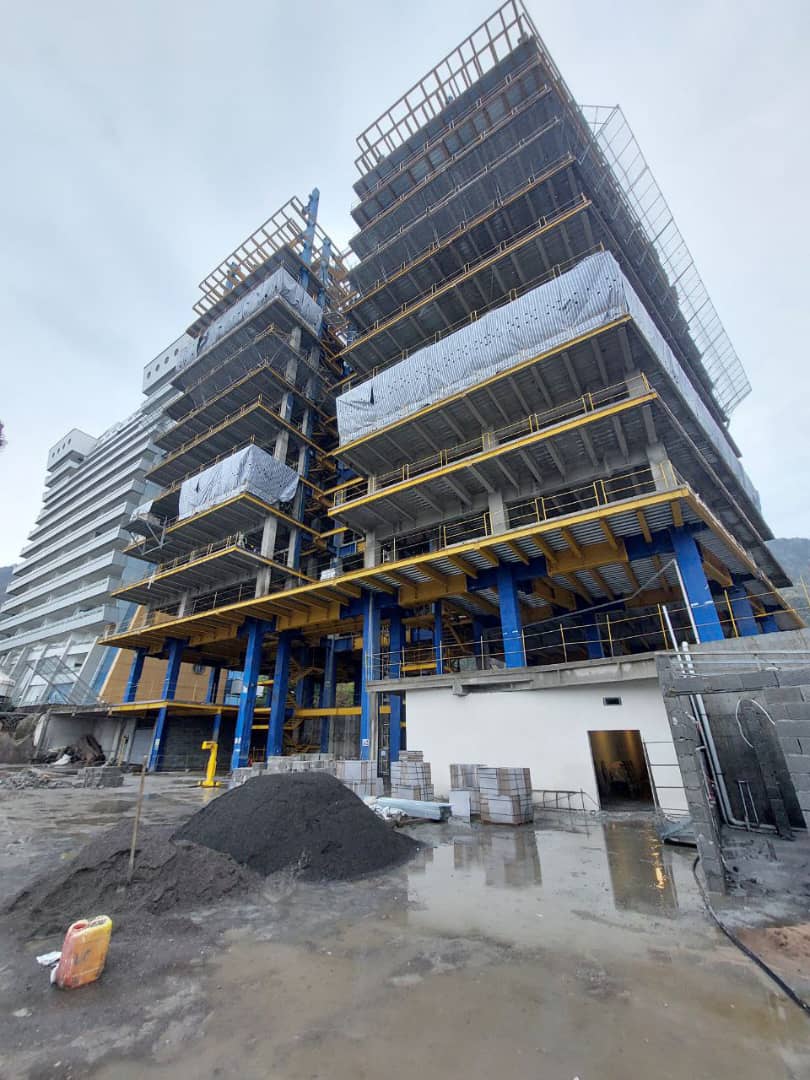

تصویر کارگاهتصویر کارگاه
