تاریخ1404.09.11
تهیه کننده:محمد زال نژاد
دمای فعلی18
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات2
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی 5 نفر- پیمانکار اجرای فایرپروف 4نفر
13-تعداد نفرات9
نیروهایپیمانی
14-شغلپیمانکار دیوارچینی پورمند 6نفر- پیمانکار مجری تاًسیسات مکانیکال و الکتریکال 5 نفر- پیمانکار مجری نما (شرکت شعاع) 3 نفر
14-تعداد نفرات14
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحمتریال سقف کاذب تجهیز بهمراه متعلقات زیرسازی
واحدظرفیت نیسان
مقدار1
2-شرحسرامیک 60*60
واحدمتر مربع
مقدار540
3-شرحکنتور آب
واحددستگاه
مقدار1
4-شرحترانس برق تابلو تاورکرین
واحددستگاه
مقدار1
5-شرحکیس کامپیوتر
واحددستگاه
مقدار1
6-شرحچکش پلاستیکی
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارنصب راه پله مرکزی برج
2- شرح کارپیاده سازی نقاط و نصب پیلت زیرسازی نما در تراز 7.43+ توسط پیمانکار مجری نما+
3- شرح کاراجرای ورق عرشه فولادی و نصب آنها بوسیله گلمیخ در تراز 46.31+ توسط پیمانکار مجری سقف
4- شرح کاربرچیدن جک های نگهدارنده سقف کامپوزیت تراز 41.99+ جهت اجرای سقف کامپوزیت تراز 46.31+ توسط پیمانکار مجری
5- شرح کارادامه عملیات پاشش مواد ترموگپ در تراز 37.67+ جهت اجرای پوشش مقاوم در برابر حریق
6- شرح کارانتقال متریال ترموگپ به تراز 37.67+ بوسیله تاورکرین
7- شرح کارادامه عملیات کرگیری رایزرهای تاسیسات الکتریکال و مکانیکال در تراز 33.35+
8- شرح کارشروع عملیات همبندی ارت المان های فلزی سازه در تراز 37.67+
9- شرح کارادامه عملیات دیوار چینی طبقات در تراز 16.07+
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عملیات اجرایی به دلیل عدم صدور مجوزکار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید

مهمانان:
1-آقای مهندس فارودی (مهمان مدیریت محترم پروژه )
2-آقای مهندس خرسند (مهمان مدیریت محترم پروژه )
3-آقای مهندس یزدانی (مهمان مدیریت محترم پروژه)

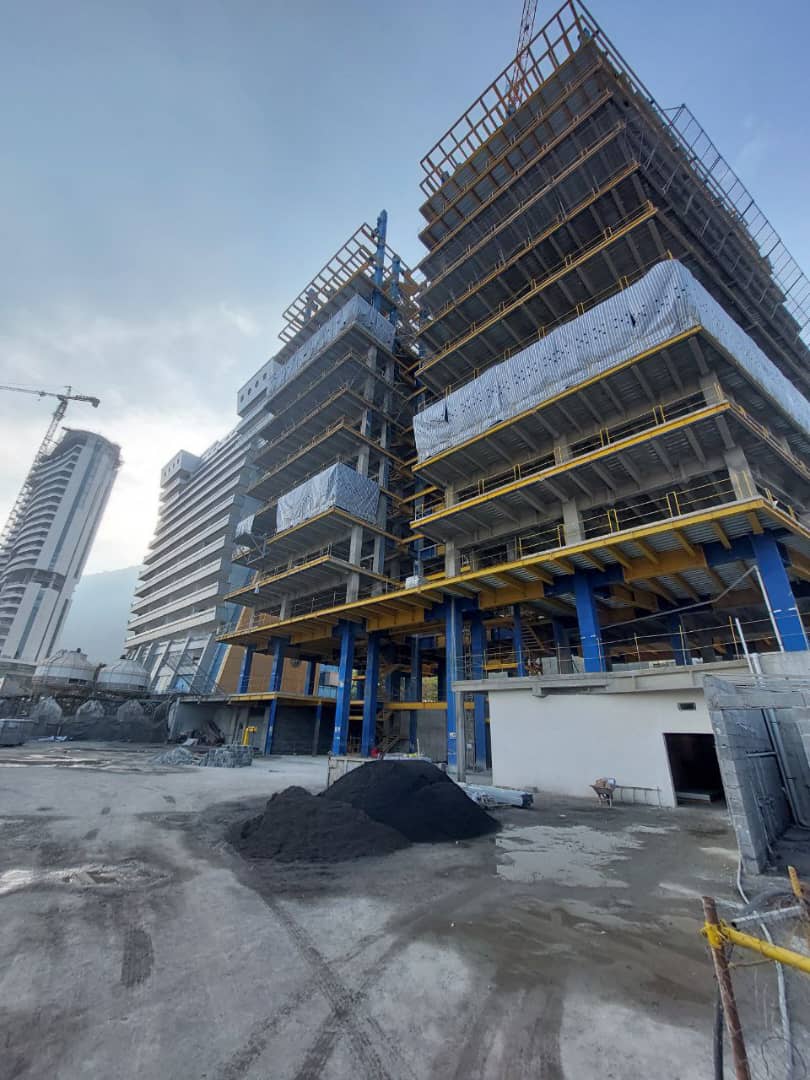

تصویر کارگاهتصویر کارگاه
