تاریخ1404.09.08
تهیه کننده:محمد زال نژاد
دمای فعلی18
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست دفترفنی
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست تدارکات و حراست
3-تعداد نفرات1
نیروهایامانی
4-شغلکارشناس دفتر فنی
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس اجراء
5-تعداد نفرات1
نیروهایامانی
6-شغلمالی اداری - نیروی تدارکات - کارشناس ایمنی و بهداشت
6-تعداد نفرات3
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات7
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلخدمات و فورمن
10-تعداد نفرات2
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار اجرای عرشه فولادی 3 نفر - پیمانکار تاسیسات الکتریکال و مکانیکال علیجانی 2نفر
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکار دیوارچینی (پورمند) 8نفر
14-تعداد نفرات8
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحشیگل
واحدعدد
مقدار3
2-شرحقلاب
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کاربرچیدن و نصب مجدد سیم بکسل لایف لاین تراز 46.31 + توسط پیمانکار نصب اسکلت
2- شرح کاراجرای ورق عرشه فولادی تراز 46.31+
3- شرح کارادامه عملیات کرگیری رایزرهای تاًسیسات مکانیکال و الکتریکال در تراز 29.03+
4- شرح کارادامه عملیات دیوارچینی طبقات در تراز 16.07+ توسط پیمانکار دیوارچینی پورمند
5- شرح کاربرداشت از وضع موجود نقاط کرگیری در تراز 20.39+ و پیاده سازی نقاط کرگیری تراز 33.35+ توسط پیمانکار نقشه برداری
6- شرح کارادامه عملیات لوله کشی طبقات جهت آبرسانی و ریگری تاورکرین توسط نیروی فورمن کارگاه
7- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری
8- شرح کارانتقال ماسه، بلوک و سیمان به طبقات جهت دیوارچینی توسط نیروی کارگری کارگاه
9- شرح کارساخت مقاطع نگهدارنده دیوارهای دو جداره جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عملیات اجرایی به دلیل عدم صدور مجوزکار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید

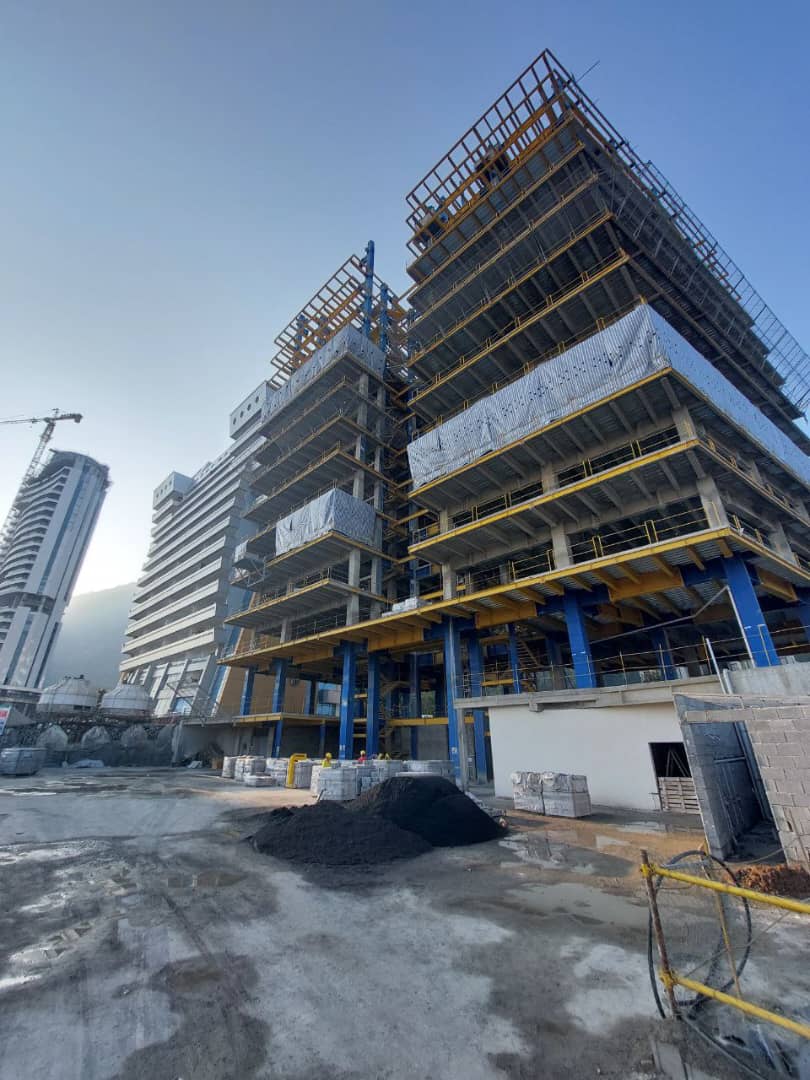

تصویر کارگاهتصویر کارگاه
