تاریخ1404.09.05
تهیه کننده:محمد زال نژاد
دمای فعلی18
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست دفترفنی
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی 1 نفر- پیمانکار اجرای فایرپروف 4نفر
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکار الکتریکال و مکانیکال علیجانی 4نفر- پیمانکار دیوارچینی (پورمند) 7نفر -پیمانکار مجری نما 3نفر
14-تعداد نفرات14
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحپلیت جهت اجرای نما
واحدکیلوگرم
مقدار1750
2-شرحرول بولت
واحدعدد
مقدار1248
3-شرحپشم سنگ تخته ای
واحدمتر مربع
مقدار103.7
4-شرحبنزین
واحدلیتر
مقدار20
5-شرحبطری نیم قلم
واحدعدد
مقدار8
6-شرحباطری قلمی
واحدعدد
مقدار6
7-شرحضد زنگ
واحدکیلوگرم
مقدار20
8-شرحلقمه اتو لوله PP
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات پیچ ریزی اتصالات فاز 8 اسکلت
2- شرح کارانتقال ورق عرشه فولادی به تراز 46.31+ و 50.63+ جهت اجرای سقف
3- شرح کارنظافت سایت.
4- شرح کارادامه عملیات زیرسازی پوشش مقاوم در برابر حریق در تراز 37.67+
5- شرح کارادامه عملیات دیوار چینی تراز 16.07+ توسط پیمانکار مجری آقای پورمند
6- شرح کارادمه عملیات کرگیری در تراز 24.71+ توسط پیمانکار الکتریکال و مکانیکال علیجانی
7- شرح کارایجاد بنچ مارک در طبقه هفتم و ترسم نقشه اربیلت دیواره های یک رگه شده تراز 20.39+توسط پیمانکار نقشه برداری
8- شرح کارساخت وال پست، شارژ گازوئیل دیزل ژنراتور و جوشکاری وال پست های تراز 16.07+ توسط نیروی فورمن کارگاه
9- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار مجری سقف عرشه فولادی جهت برچیدن قالب اطراف سقف عرشه فولادی تراز 41.99+
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی

مهمانان:
1-غلام وند (کارشناس it)

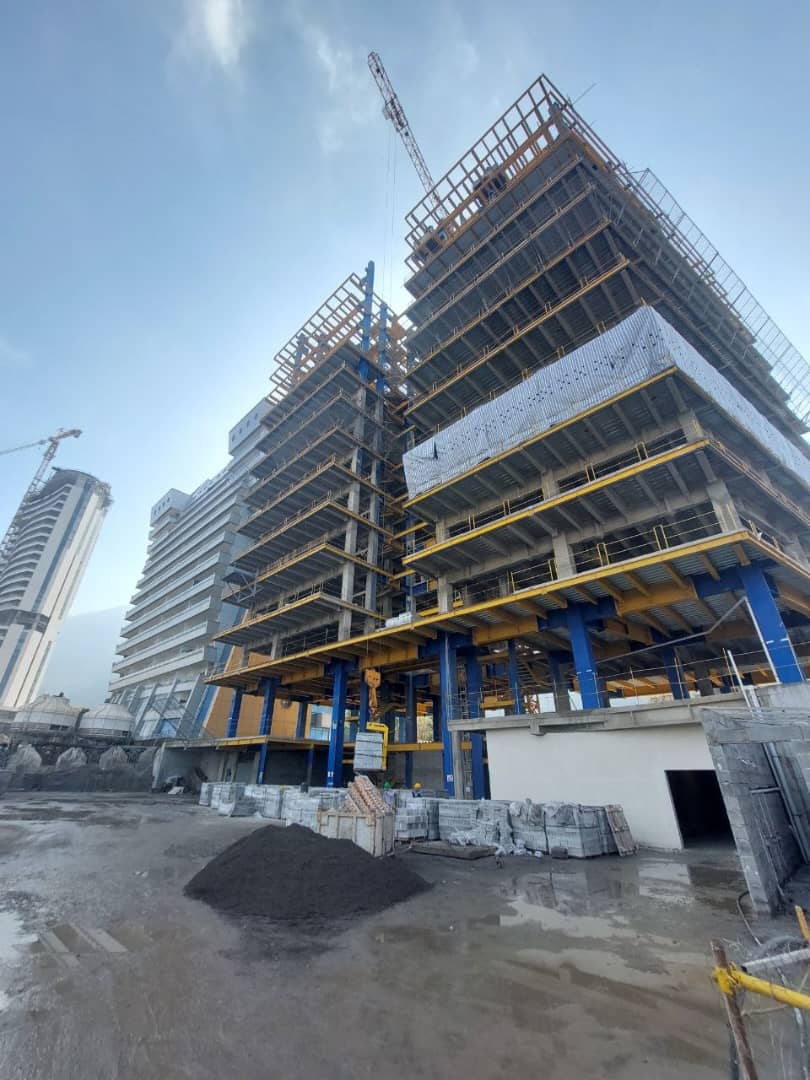

تصویر کارگاهتصویر کارگاه
