تاریخ1404.09.03
تهیه کننده:محمد زال نژاد
دمای فعلی21
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست دفترفنی
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات3
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایپیمانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلحراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلپیمانکار نصب اسکلت
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار پوشش ضد حریق
11-تعداد نفرات3
نیروهایپیمانی
12-شغلپیمانکار تاسیسات مکانیکال و الکتریکال (علیجانی)
12-تعداد نفرات2
نیروهایپیمانی
13-شغلپیمانکار دیوارچینی (پورمند)
13-تعداد نفرات6
نیروهایپیمانی
14-شغلتعمیرکار آبگرمکن
14-تعداد نفرات1
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحالکترود نمره 3
واحدکیلوگرم
مقدار20
2-شرحدستکش صنعتی 12جفت دستکش کارگری 24 جفت
واحدجفت
مقدار36
3-شرحشیلنگ سایز 2.5
واحدمتر
مقدار50
4-شرحچرخ جک پالت
واحدسری
مقدار1
5-شرحسر شیلنگی
واحدعدد
مقدار2
6-شرحاستیل بر
واحدعدد
مقدار10
7-شرحضد زنگ
واحدکیلوگرم
مقدار10
8-شرحپلاستر وال مش پایه گچی
واحدپاکت 25 کیلویی
مقدار200
9-شرحپلاستر وال مش سیمانی
واحدپاکت 30 کیلویی
مقدار168
10-شرحگونی ضد آب
واحدکیلوگرم
مقدار134.7
شرح عملیات روز
1- شرح کارادامه عملیات تاچ قطعات اسکلت در فاز ششم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هفتم به هشتم
3- شرح کارادامه عملیات پوشش مقاوم در برابر حریق (لکه گیری) در تراز 16.07+
4- شرح کارادامه عملیات زیرسازی پوشش مقاوم در برابر حریق در تراز 41.99+
5- شرح کارادامه عملیات دیوار چینی تراز 16.07+ توسط پیمانکار مجری آقای پورمند
6- شرح کارادمه عملیات کرگیری در تراز 24.71+ توسط پیمانکار الکتریکال و مکانیکال علیجانی
7- شرح کارجوشکاری نبشی های آهن جهت ادامه عملیات دیوارچینی و جابجایی کابل برق دستگاه جوش توسط نیروی فورمن کارگاه
8- شرح کارتخلیه بار ارسالی پلاستر های سیمانی و گچی جهت اجرای وال مش توسط نیروی کارگری کارگاه
9- شرح کارانتقال ملات وال مش به تراز 16.07+ توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی

مهمانان:
1-آقای باقرزاده (مهمان مهندس احمدی)

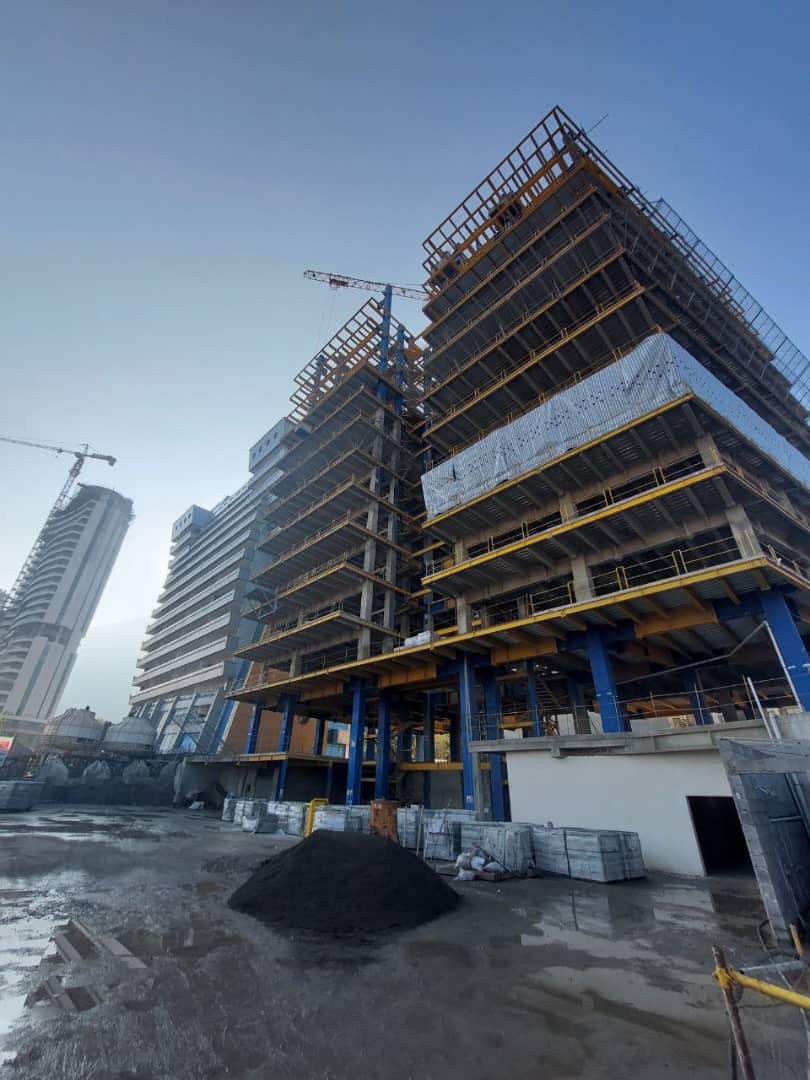

تصویر کارگاهتصویر کارگاه
