تاریخ1404.09.30
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواآفتابی
نیروی انسانی
1-شغلکارشناس اجراء
1-تعداد نفرات1
نیروهایامانی
2-شغلکارشناس دفتر فنی
2-تعداد نفرات1
نیروهایامانی
3-شغلکارگر
3-تعداد نفرات8
نیروهایامانی
4-شغلنیروی حراست
4-تعداد نفرات2
نیروهایپیمانی
5-شغلاپراتور تاورکرین(بدون کارکرد)
5-تعداد نفرات1
نیروهایپیمانی
6-شغلپیمانکار نصب اسکلت
6-تعداد نفرات1
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(بدون کارکرد)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کاربرچیدن کاور پوششی طبقاتدر تراز 33.35+ توسط نیروی کارگری کارگاه
2- شرح کارادامه عملیات تاچ قطعات اسکلت در فاز ششم
3- شرح کارانتقال کاور پوششی به تراز 37.67+ توسط نیروی کارگری کارگاه
4- شرح کاراجرای اصلاحات یک رگه چینی تراز 11.75+ و 20.39+ توسط نیروی کارگری کارگاه
5- شرح کارجوشکاری و ساخت وال پست انتهایی جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
6- شرح کاراجرای ضدزنگ آهن آلات وارده توسط نیروی کارگری کارگاه

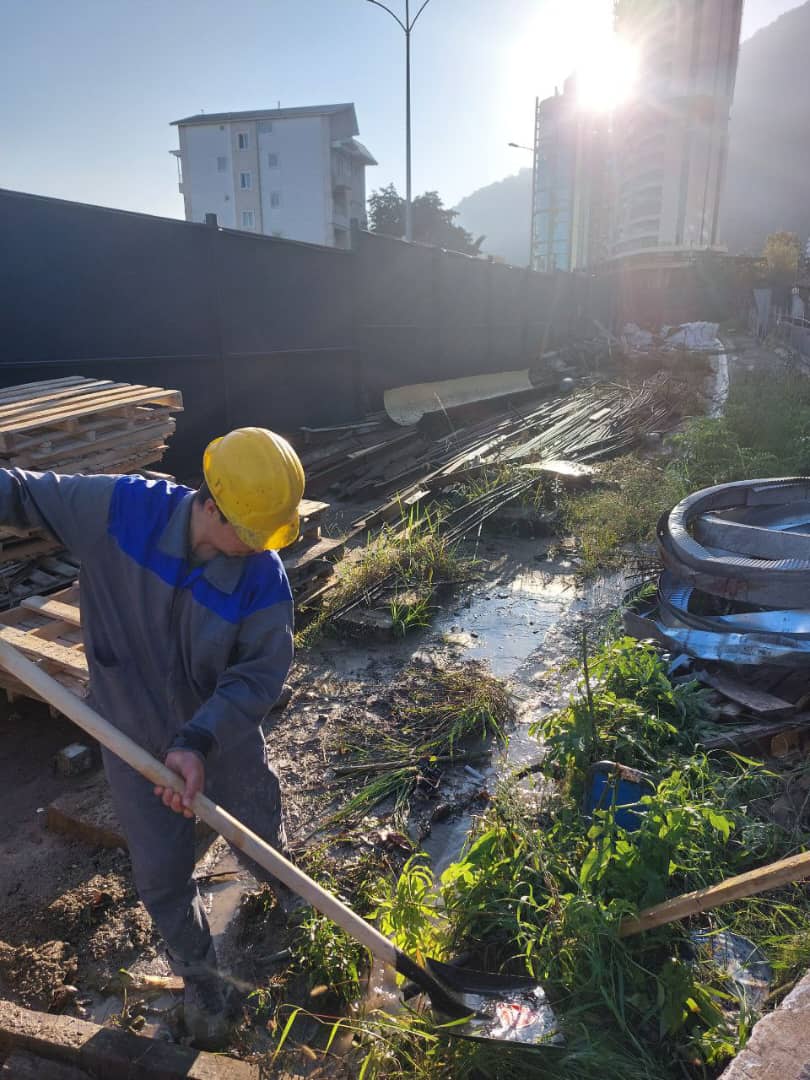

7- شرح کارنظافت سایت
توضیحات و مشکلات

1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عملیات اجرایی به دلیل عدم صدور مجوز کار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید.

تصویر کارگاهتصویر کارگاه
