تاریخ1404.08.22
تهیه کننده:محمد زال نژاد
دمای فعلی22
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلفورمن
6-تعداد نفرات1
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 4نفر- پیمانکار اجرای سقف عرشه فولادی 2نفر
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار تاًسیسات الکتریکال و مکانیکال علیجانی
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحکارتریج شارژ شده
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری اتصالات فاز هشتم اسکلت
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هفتم به هشتم
3- شرح کارادامه عملیات آرماتوربندی و قالب بندی سقف عرشه فولادی تراز 41.99+ جهت بتن ریزی
4- شرح کارادامه عملیات پاشش مواد ترموگپ تراز 33.35+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کارجوشکاری و نصب بیس پلیت های هندریل حفاظتی طبقه نهم
6- شرح کارادامه عملیات کرگیری تراز رایزرهای تاسیسات الکتریکی و مکانیکی تراز 20.39+
7- شرح کارپیاده سازی نقاط کرگیری تراز 20.39+ ،پیاده سازی نقاط یک رگه چینی تراز 7.34+ و کنترل شاقولی ستون در حال نصب فاز نهم توسط پیمانکار نقشه برداری
8- شرح کارپیاده سازی نقاط دیوارچینی بهمراه پیمانکارنقشه برداری در تراز 7.43+، برشکاری هندریل های حفاظتی جهت کرگیری و تعویض روغن دیزل ژنراتور توسط نیروی فورمن کارگاه
9- شرح کارانتقال بلوک به طبقات جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2-کمبود نفرات اجرایی شرکت بتا
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا

مهمانان:
1-آقای کیا لاشکی (پیمانکار جوشکاری)
2-آقای مهندس نوروزی (مهمان مهندس کامل)
3-آقای بلندفتار (مهمان مهندس کامل)

خروج:
کپسول آتش نشانی 4 عدد
کارتریج جهت شارژ 1 دستگاه

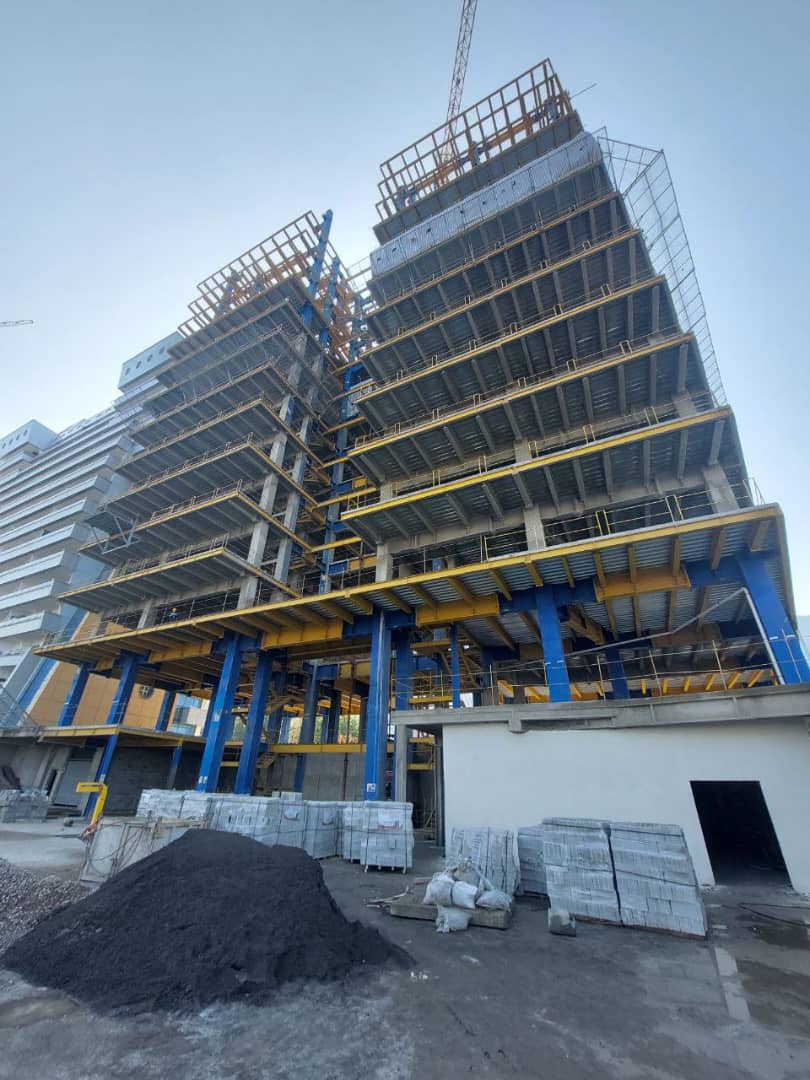

تصویر کارگاهتصویر کارگاه
