تاریخ1404.08.20
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلفورمن
6-تعداد نفرات1
نیروهایپیمانی
7-شغلکارگر
7-تعداد نفرات12
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت 3 نفر- پیمانکار اجرای فایرپروف 4نفر
13-تعداد نفرات7
نیروهایپیمانی
14-شغلپیمانکار الکتریکال و مکانیکال علیجانی
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحفیلتر روغن دیزل ژنراتور
واحدعدد
مقدار1
شرح عملیات روز

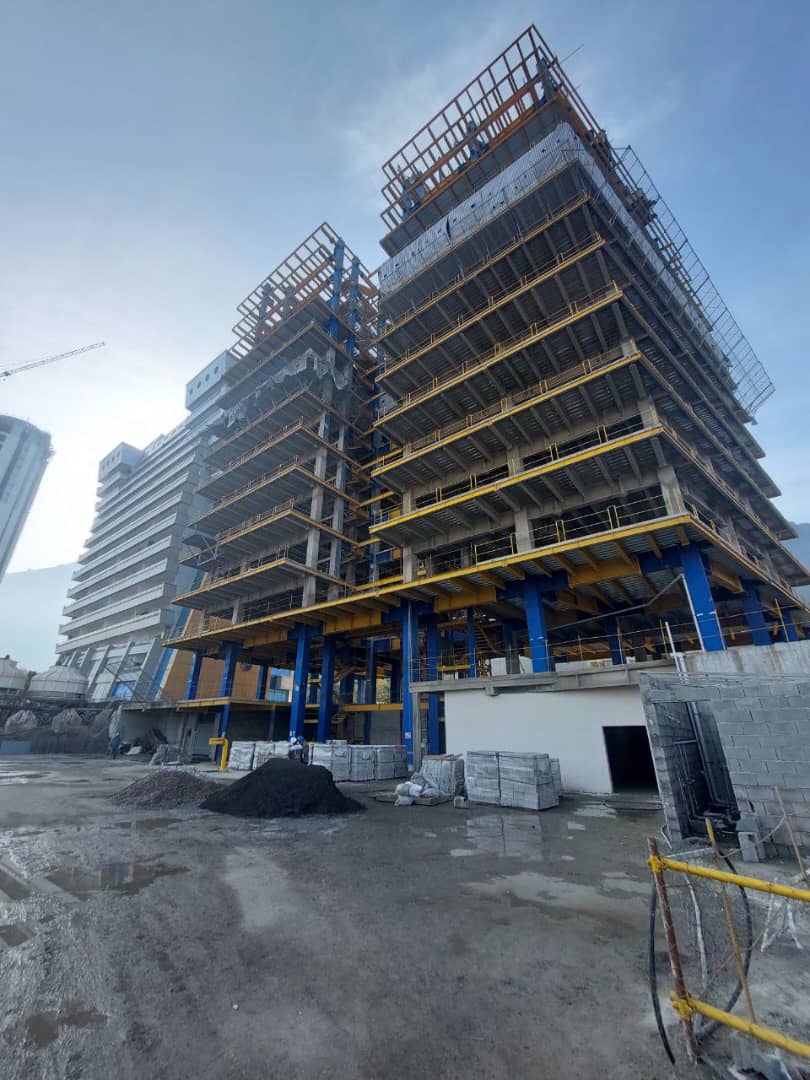

1- شرح کارادامه عملیات سفتکاری اتصالات فاز هشتم اسکلت
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هفتم به هشتم
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 41.99+ جهت بتن ریزی
4- شرح کارادامه عملیات پاشش مواد ترموگپ تراز 33.35+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کارجوشکاری و نصب بیس پلیت های هندریل حفاظتی طبقه نهم
واحدعدد
مقدار28
6- شرح کارادامه عملیات کرگیری تراز رایزرهای تاسیسات الکتریکی و مکانیکی تراز 11.75+
7- شرح کارپیاده سازی نقاط کرگیری تراز 11.75+ و پیاده سازی بازشوهای تاسیسات تراز 41.99+ توسط پیمانکار نقشه برداری
8- شرح کاربرشکاری و نصب هندریل های حفاظتی تراز 11.75+ جهت کرگیری، جابجایی کابل برق دستگاه ایمپکت و اجرای قفسه فلزی انبار موقت تراز 2.65- توسط نیروی کارگری کارگاه
9- شرح کارانتقال مصالح ماسه و سیمان به تراز 11.75+ و 29.03+ جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2-کمبود نفرات اجرایی شرکت بتا
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا
12-عدم تحویل سقف عرشه فولادی توسط پیمانکار مجری

مهمانان:
1-آقای کیا لاشکی (پیمانکار جوشکاری)
2-نیروی مهندسی شرکت شعاع 4نفر (مهمان مدیریت محترم پروژه)
3-آقای پورمند (شرکت در مناقصه دیوارچینی)
4-آقای داوودی (تامین کننده سرامیک)
5-آقای نوروزی و فخار (مهمان مهندس کامل)
6-آقای مظلومی (مهمان مدیریت محترم پروژه)
7-آقای محمدی (مهمان مدیریت محترم پروژه)
8-آقای باقری و قاسمی (مهمان مدیریت محترم پروژه)
