تاریخ1404.08.18
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلفورمن
6-تعداد نفرات1
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات12
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی2 نفر- پیمانکار اجرای فایرپروف 3نفر
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکار جوشکاری (کیا) 2نفر- پیمانکار الکتریکال و مکانیکال علیجانی 3 نفر
14-تعداد نفرات5
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحکپسول میکس
واحدعدد
مقدار16
2-شرحروغن دیزل ژنراتور
واحدلیتر
مقدار60
3-شرحفیلتر روغن ولوو
واحدعدد
مقدار2
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری اتصالات فاز هشتم اسکلت
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هفتم به هشتم
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 41.99+ جهت بتن ریزی
4- شرح کارادامه عملیات پاشش مواد ترموگپ تراز 33.35+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کاراتمام عملیات ساخت و نصب سیفتی نت توسط پیمانکار جوشکاری کیا
6- شرح کارادامه عملیات کرگیری تراز رایزرهای تاسیسات الکتریکی و مکانیکی تراز 11.75+
7- شرح کارپیاده سازی نقاط کرگیری تراز 24.71+ و 11.75+ توسط پیمانکار نقشه برداری
8- شرح کارجوشکاری و ساخت پالت فلزی نمونه، ریگری تاورکرین جهت انتقال بلوک و شارژ گازوئیل دیزل ژنراتور توسط نیروی فورمن کارگاه
9- شرح کارانتقال مصالح ماسه و سیمان به طبقات جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2-کمبود نفرات اجرایی شرکت بتا
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا

مهمانان:
1-آقایان منصوری و کریمی (مهمان مهندس شمشیری )

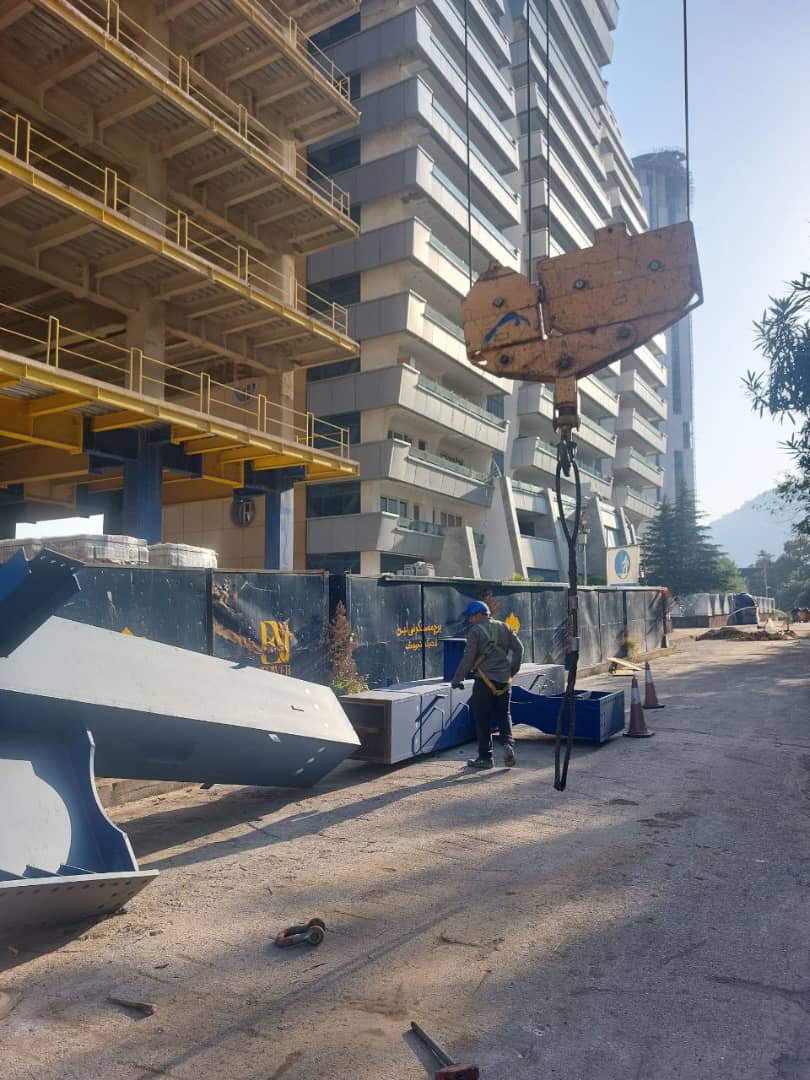

تصویر کارگاهتصویر کارگاه
