تاریخ1404.08.17
تهیه کننده:محمد زال نژاد
دمای فعلی21
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات7
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 3نفر- پیمانکار اجرای سقف عرشه فولادی و کامپوزیت 4نفر
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار تاًسیسات الکتریکال و مکانیکال علیجانی
13-تعداد نفرات4
نیروهایپیمانی
14-شغلپیمانکار تاًمین و نگهداری تاور (حاجی آبادی) 1نفر - پیمانکار سیمانکاری(کیا) 1نفر
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(نیمه فعال)
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحسیم جوش co2
واحدکارتن
مقدار16
2-شرحالکترود 18*70
واحدکارتن
مقدار2
3-شرحصفحه برش آهن
واحدعدد
مقدار25
4-شرحکپسول هوا
واحدعدد
مقدار5
5-شرحجارو و خاک انداز
واحدعدد
مقدار1
6-شرحکیسه زباله
واحدکیلوگرم
مقدار25
7-شرحفویل
واحدبسته
مقدار1
8-شرحماسک
واحد50
مقدارعدد
9-شرحآب آشامیدنی
واحدگالن
مقدار6
شرح عملیات روز
1- شرح کارجوشکاری و نصب کمربند تاورکرین توسط پیمانکار تقلیدی
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هفتم به هشتم
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 41.99+ جهت بتن ریزی
4- شرح کارادامه عملیات پاشش مواد ترموگپ تراز 33.35+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کارنصب کمربند و افزایش سکشن تاورکرین توسط پیمانکار آقای حاجی آبادی
6- شرح کارادامه عملیات کرگیری رایزرهای تاسیسات مکانیکی و الکتریکی در تراز 11.75+ توسط پیمانکار علیجانی
7- شرح کارپیاده سازی پیاده سازی نقاط کرگیری در تراز 24.71+ و 11.75+ توسط پیمانکار نقشه برداری
8- شرح کارجابجایی کابل ارتفاعی تاورکرین، افزایش کابل برق پروژکتور های روشنایی تاورکرین و جوشکاری بارانداز ساخته شده توسط نیروی فورمن کارگاه
9- شرح کارانتقال مصالح ماسه و سیمان به طبقات جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا
12-کمبود نفرات اجرایی شرکت بتا

مهمانان:
1-آقای رضایی(مامور آب و فاضلاب شهرک )
2-آقای ناظریان (شرکت در مناقصه دیوارچینی )
3-آقای بانیدری (مهمان مهندس شمشیری)
4-آقای نجفی و دینا (مهمان مهندس حاجی زاده شرکت بتا)

خروج:
کپسول میکس 16 عدد
کپسول هوا 8 عدد
قرقره ضایعات (تقلیدی) 20 کیلوگرم

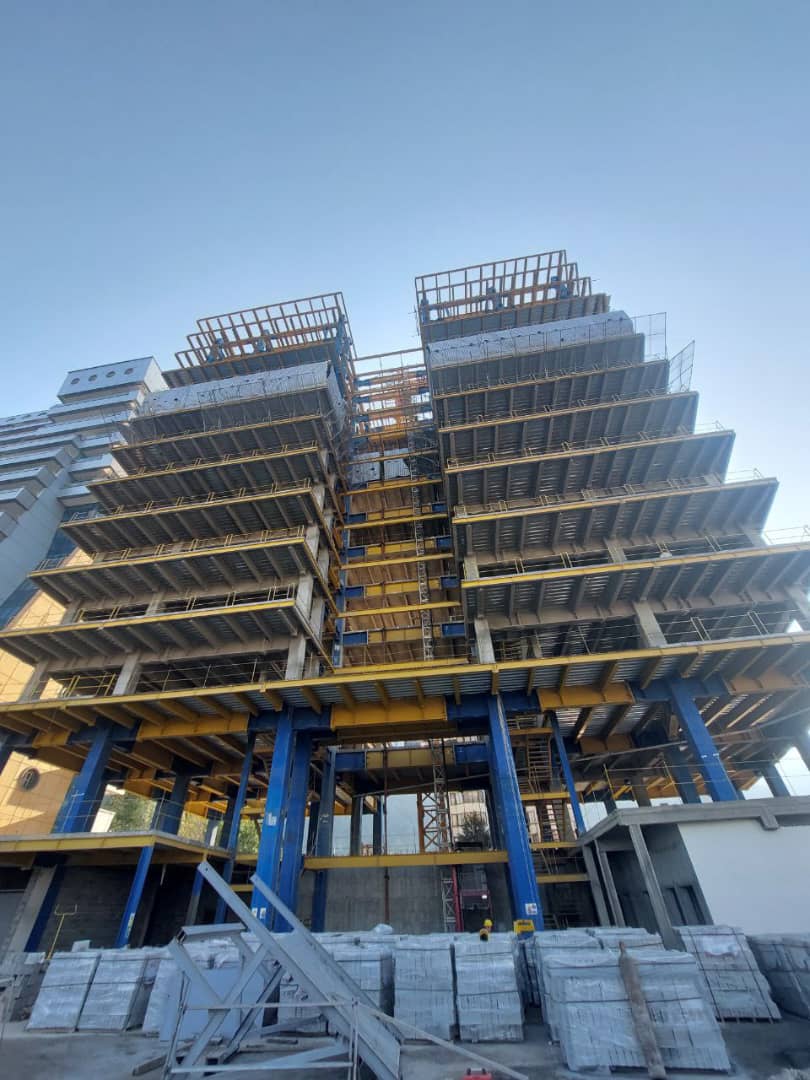

تصویر کارگاهتصویر کارگاه
