تاریخ1404.08.16
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواآفتابی
نیروی انسانی
1-شغلکارشناس اجراء
1-تعداد نفرات1
نیروهایامانی
2-شغلحراست
2-تعداد نفرات2
نیروهایپیمانی
3-شغلکارگر
3-تعداد نفرات11
نیروهایپیمانی
4-شغلپیمانکار نصب اسکلت
4-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(بدون کارکرد)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کاربرشکاری قطعات مازاد (راه پله و گوشواره ) ستون های سازه جهت تاچ آپ و تحویل
2- شرح کارجابجایی استندهای جوشکاری توسط نیروی های کارگری پیمانکار
3- شرح کاراجرای پلاستر سیمانی (لکه گیری) توسط نیروی کارگری کارگاه

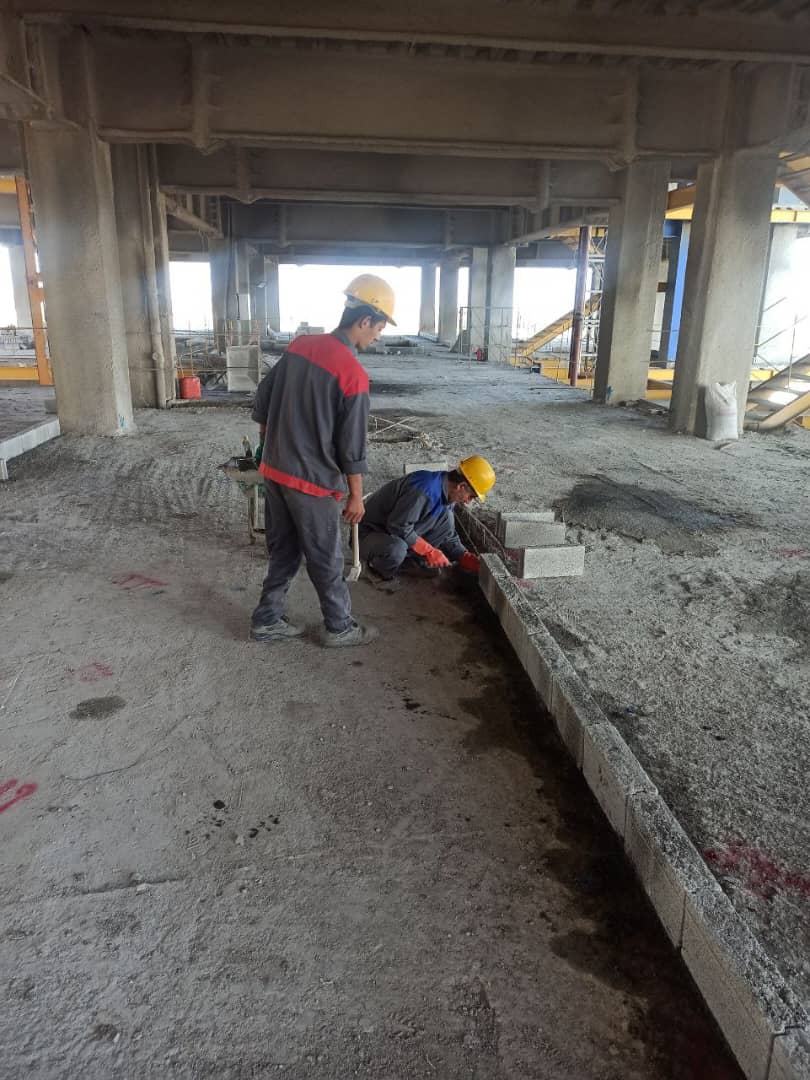

4- شرح کارادامه عملیات یک رگه چینی تراز 11.75+ و 20.39+ توسط نیروی کارگری کارگاه
5- شرح کارادامه علیات جوشکاری و ساخت بارانداز کارگاهی توسط پیمانکار نصب اسکلت
6- شرح کاراجرای ضد زنگ بارانداز ساخته شده توسط نیروی کارگری کارگاه
7- شرح کاراجرای فنس توری سیفتی نت های ساخته شده توسط نیروی کارگری کارگاه
8- شرح کارنظافت سایت
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم فعالیت پیمانکار مجری پوشش مقاوم در برابر حریق
12- عملیات اجرایی به دلیل عدم صدور مجوز کار در ایام تعطیل (جمعه) از سوی شهرک نمک آبرود متوقف گردید.
