| تاریخ | 1403.10.25 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 14 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست تدارکات و حراست |
| 3-تعداد نفرات | 1 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -سرپرست HSE |
| 5-تعداد نفرات | 2 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 14نفر |
| 11-تعداد نفرات | 15 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای سقف کامپوزیت 3نفر - پیمانکار اجرای دیوار حائل و برشی 3نفر |
| 12-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 13-شغل | نیروی داربست بندی مقدم 1 نفر |
| 13-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای سقف عرشه فولادی 3نفر |
| 14-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| 1-شرح | ستون اسکلت فلزی فاز پنجم column |
| واحد | عدد |
| مقدار | 1 |
| 2-شرح | اسکلت فلزی تیر اصلی beam |
| واحد | عدد |
| مقدار | 3 |
| شرح عملیات روز | |
| 1- شرح کار | پیاده سازی اسلیوها و بازشوهای سقف تراز 11.62+ توسط پیمانکار نقشه برداری |
| 2- شرح کار | کنترل شاقولی ستون در حال نصب توسط پیمانکار نقشه برداری |
| 3- شرح کار | باز کردن استند اجراء شده اطراف ستون توسط نیروی داربست بندی مقدم |
| 4- شرح کار | بازکردن قالب دیوار حائل ضلع شرق و شمال شرقی جهت اجرای عملیات کیورینگ |
| 5- شرح کار | اجرای گلمیخ ورق عرشه فولادی سقف تراز11.62+ |
| 6- شرح کار | اجرای قالب سقف کامپوزیت تراز 2.80+ جهت آرماتور بندی و بتن ریزی |
| 7- شرح کار | ادامه عملیات تاچ آپ قطعات اسکلت در فاز سوم |
| 8- شرح کار | نصب ستون فاز پنجم اسکلت بوسیله تاور کرین |
| واحد | عدد |
| مقدار | 1 |
| 9- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز سوم به چهارم اسکلت با جوش co2 |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

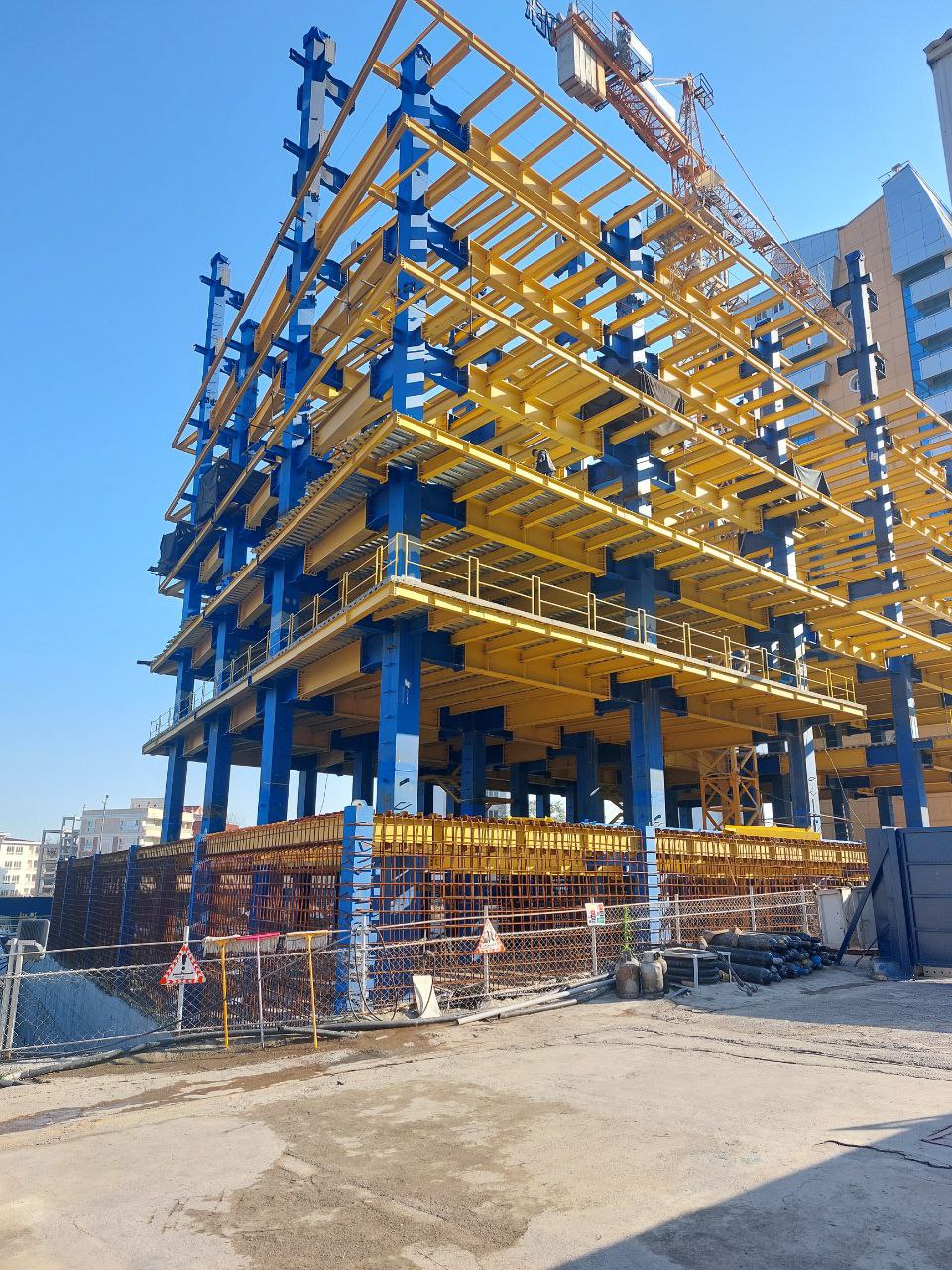

| تصویر کارگاه | ![]() |
