| تاریخ | 1403.10.03 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 14 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست اجراء - کارشناس اجراء |
| 1-تعداد نفرات | 2 |
| نیروهای | امانی |
| 2-شغل | سرپرست دفتر فنی - کارشناس دفتر فنی 2 نفر |
| 2-تعداد نفرات | 3 |
| نیروهای | امانی |
| 3-شغل | مالی - سرپرست HSE |
| 3-تعداد نفرات | 2 |
| نیروهای | امانی |
| 4-شغل | تدارکات- انبار |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | فورمن |
| 5-تعداد نفرات | 1 |
| نیروهای | امانی |
| 6-شغل | خدمات |
| 6-تعداد نفرات | 1 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت 1نفر - کارشناس آزمایشگاه بتن 1نفر |
| 10-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت11نفر - پیمانکار اجرای دیوار حائل و برشی 5نفر |
| 12-تعداد نفرات | 16 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 6 نفر -پیمانکار داربست بندی ویسی 3 نفر |
| 13-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار داربست مقدم 2 نفر - پیمانکار تامین کننده بتن(اسدالهی) 6نفر |
| 14-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | پمپ هوایی بتن |
| تعداد | 1 |
| 4-ماشین | تراک میکسر |
| تعداد | 11 |
| 5-ماشین | پمپ زمینی(بدون کارکرد) |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | بتن عیار 500 |
| واحد | متر مکعب |
| مقدار | 14.7 |
| 2-شرح | بتن عیار 450 |
| واحد | متر مکعب |
| مقدار | 66.4 |
| 3-شرح | پارچه تنظیف |
| واحد | رول |
| مقدار | 1 |
| 4-شرح | ماسک بهداشتی |
| واحد | بسته |
| مقدار | 1 |
| 5-شرح | ضد زنگ طوسی |
| واحد | کیلوگرم |
| مقدار | 20 |
| 6-شرح | رنگ زرد |
| واحد | کیلوگرم |
| مقدار | 20 |
| 7-شرح | تیغ شیشه پاک کن |
| واحد | عدد |
| مقدار | 20 |
| 8-شرح | رول بولت12*150 |
| واحد | عدد |
| مقدار | 500 |
| شرح عملیات روز | |
| 1- شرح کار | داربست بندی استندهای اطراف ستون جهت استقرار نفرات جوشکاری در فاز سوم به سوم ، سوم به چهارم و چهارم به چهارم |
| 2- شرح کار | داربست بندی دیوار حائل ضلع شمال جهت بتن ریزی |
| 3- شرح کار | بازکردن داربست دیوار حائل ضلع غرب |
| 4- شرح کار | ادامه عملیات آرماتوربندی دیوار برشی مرکزی برج جهت قالب بندی و بتن ریزی |
| 5- شرح کار | بتن ریزی پارت سوم دیوار حائل ضلع شرق و شمال شرقی با بتن عیار 450 |
| واحد | متر مکعب |
| مقدار | 66.4 |
| 6- شرح کار | بتن ریزی دیوار برشی ضلع شرق با بتن عیار 500 |
| واحد | متر مکعب |
| مقدار | 14.7 |
| 7- شرح کار | ادامه عملیات آرماتوربندی پارت پنجم سقف کامپوزیت طبقه 2- جهت بتن ریزی |
| 8- شرح کار | ادامه عملیات تاچ آپ قطعات اسکلت در فاز سوم |
| 9- شرح کار | ادامه عملیات سفت کاری (ایمپکت) قطعات اسکلت در فاز سوم |
| توضیحات و مشکلات | موانع و مشکلات: مهمانان: |

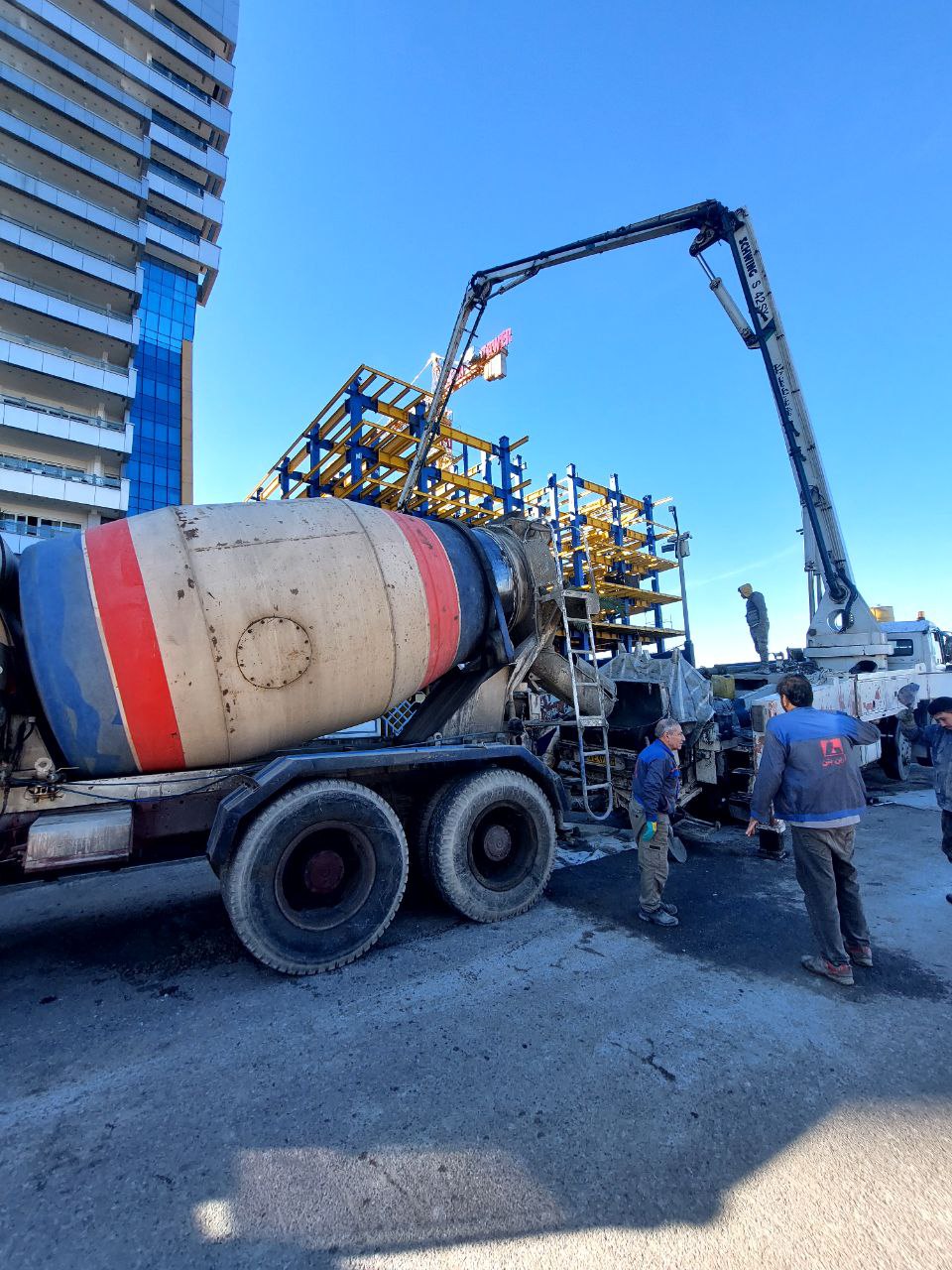

| تصویر کارگاه | ![]() |
